2011年6月5日16時,隨著漢中至安康輸氣管道漢江跨越工程第11根管橋焊接連頭的完成,漢安線漢江跨越實現成功合攏。

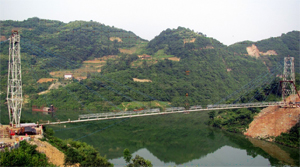

漢江跨越工程北岸位于石泉縣城關鎮五三村,南岸位于石泉縣池河鎮桂花村,跨越長度210米,屬于大型跨越(L≥150m)。由于距離石泉漢江小三峽風景旅游區蓮花寺古渡上游約800m,設計采用了20根斜拉索將管橋橋面直接懸掛于兩岸37.3m高的桅桿式搖擺鋼塔架上,用4根主索、4根抗風索將塔架與兩岸6個重力式錨固墩連接,這種輕巧的結構形式與景區風光相協調,使?jié)h江跨越成為另一道靚麗的風景。漢江跨越不僅創造了我公司目前河流跨越長度新的記錄,也是國內長輸管道建設中首例搖擺塔斜拉索跨越形式。
漢江跨越做為漢安線關鍵控制性工程之一,工期緊、任務重,難度大,為加快進度,保證全線順利貫通,公司分管領導、項目部高度重視此處作業。在項目前期對施工單位制訂的門架式吊推法起重塔架的方案嚴格審核。在施工初期,南岸占用采沙場賠償問題,由于對方提出過多要求,協調難度大影響了施工。北岸的0.7km施工便道,因陜南多雨且地形不利,致使塌方水毀現象頻繁出現。針對以上問題,項目部安排項目組人員展開協調工作,一是要求施工單位加快便道修筑,及時處理因降雨沖垮的道路段,清理塌方落石,為正常施工創造條件。二是在施工過程中每日追蹤、時時了解施工動態,一旦發現問題,制訂可行措施,立即解決,督促施工單位提高了效率,確保工程順利實施。
(項目建設一部 郭慶祥)
|
